Визит акима Алматы в Алатауский район
Аким Алматы Дархан Сатыбалды провел рабочий объезд в микрорайонах Рахат-Мадениет и Алгабас Алатауского района, где встретился с местными жителями для обсуждения вопросов, касающихся инженерной и дорожной инфраструктуры.
Строительство инженерных сетей в микрорайоне Рахат-Мадениет

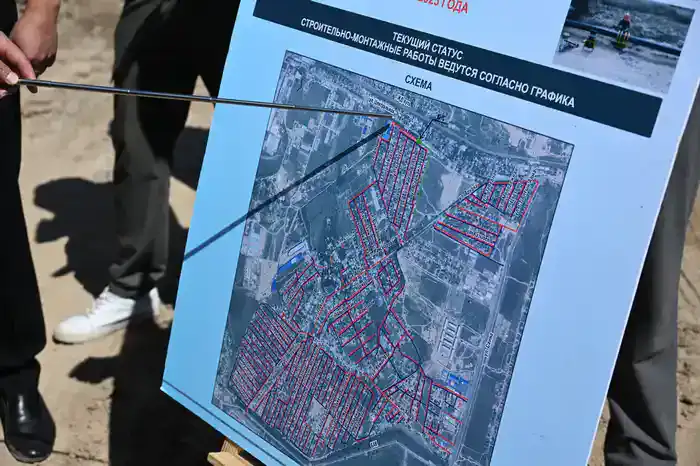

По информации городского акимата, в микрорайоне Рахат-Мадениет подрядная организация выполняет строительно-монтажные работы по заказу аппарата акима Алатауского района. Проект включает в себя строительство инженерных сетей общей протяженностью 131 километр, из которых:
- 69 километров водопровода;
- 61 километр канализационных сетей.
На данный момент уже проложено 101 километр, из которых 53,7 километра составляют водопроводные сети, а 47 километров — канализационные. Завершение работ запланировано на ноябрь 2025 года.

Обеспечение электроснабжением
Параллельно с работами по инженерным сетям Управление энергетики и водоснабжения реализует проект по обеспечению микрорайона бесперебойным электроснабжением. В настоящее время устанавливаются:
- 13 трансформаторных подстанций;
- 1 распределительная подстанция.
В текущем году планируется установить 5 трансформаторных подстанций, что позволит обеспечить центральными сетями 2 882 абонента и около 14 тысяч жителей.
"В настоящее время ведется установка 13 трансформаторных подстанций и одной распределительной подстанции. В текущем году планируется установить 5 ТП. В результате центральными сетями будут обеспечены 2 882 абонента и около 14 тысяч жителей", - сообщили в акимате Алматы.

Дорожная инфраструктура

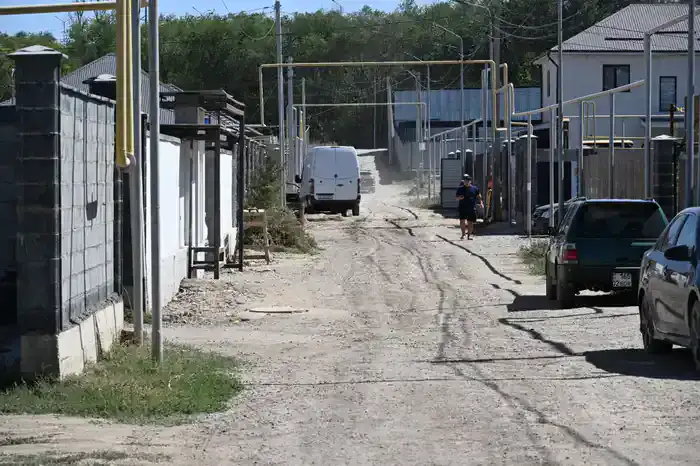

Аким города поручил ускорить все работы, включая укладку временного асфальта на главных улицах и вокруг школы. Полноценное асфальтирование микрорайона запланировано на следующий год. Также были даны указания рассмотреть возможность организации одностороннего движения на узких улицах, установить пять автобусных остановок и запустить новые маршруты общественного транспорта после завершения дорожного строительства.

Работы в микрорайоне Алгабас
В микрорайоне Алгабас работы по инженерным сетям были завершены в 2024 году. В текущем году Управление городской мобильности реализует проект по строительству дорог. На данный момент выполнено устройство 31,9 километра асфальтобетонного покрытия. До конца сентября планируется установка 1 368 дорожных знаков.

Также ведется работа по электроснабжению микрорайона, включая монтаж новых линий электропередачи и опор освещения. Полное завершение работ, включая уличное освещение, запланировано до конца сентября текущего года.
Фото: акимат города Алматы.
